Một kế hoạch triển khai ERP thường chia thành các giai đoạn khá rõ: khảo sát nghiệp vụ, thiết kế giải pháp, cấu hình hệ thống, chuyển đổi dữ liệu và kiểm thử, rồi đến đào tạo người dùng và Go-live. Cách chia này cần cho việc lập kế hoạch nguồn lực và theo dõi tiến độ. Nhưng một giai đoạn được đánh dấu “hoàn thành” trên timeline chưa chắc cho doanh nghiệp biết dự án thực sự sẵn sàng đến đâu.
Các giai đoạn của ERP phụ thuộc nhiều vào nhau. Một yêu cầu chưa thống nhất lúc khảo sát có thể thành thay đổi phạm vi khi cấu hình. Dữ liệu chưa chuẩn hóa có thể gây ra hàng loạt vấn đề trong UAT. Một quy trình chưa được kiểm thử đủ có thể chỉ lộ lỗi khi doanh nghiệp bắt đầu xử lý giao dịch thật sau Go-live.
Từ góc độ tư vấn triển khai, tôi cho rằng ngoài timeline, doanh nghiệp cần quản lý dự án bằng các cột mốc có điều kiện hoàn thành rõ ràng. Mỗi cột mốc xác nhận một nhóm công việc đã làm xong, đồng thời phải cho doanh nghiệp đủ cơ sở để quyết định dự án đã chuyển sang giai đoạn tiếp theo được hay chưa. Một dự án “đang chạy đúng kế hoạch” và một dự án được kiểm soát tốt khác nhau chính ở điểm này.
Cột mốc trong dự án ERP nên được hiểu như thế nào?
Trong quản lý dự án ERP, cột mốc và công việc liên quan đến nhau nhưng không phải là một. “Cấu hình quy trình mua hàng” là một công việc. “Quy trình mua hàng đã được cấu hình, kiểm tra theo các tình huống nghiệp vụ đã thống nhất và được người phụ trách quy trình xác nhận” mới là một trạng thái đủ rõ để dùng làm cột mốc kiểm soát.
Khác biệt nằm ở kết quả và việc có xác nhận được hay không. Đội triển khai cấu hình xong chưa chứng minh được giải pháp phù hợp với nghiệp vụ. Tổ chức xong một buổi UAT cũng chưa có nghĩa là người dùng đã xác nhận hệ thống đáp ứng các quy trình cần cho Go-live.
Vì vậy, mỗi cột mốc quan trọng nên gắn với ít nhất bốn yếu tố: kết quả cần đạt, bằng chứng cho thấy đã đạt, người chịu trách nhiệm xác nhận, và những vấn đề còn tồn tại trước khi dự án chuyển sang bước tiếp theo.
Cách làm này không nhằm thêm thủ tục phê duyệt. Mục đích chính là chặn những vấn đề chưa giải quyết âm thầm trôi từ giai đoạn này sang giai đoạn khác, nơi chi phí và mức ảnh hưởng của chúng thường lớn hơn.

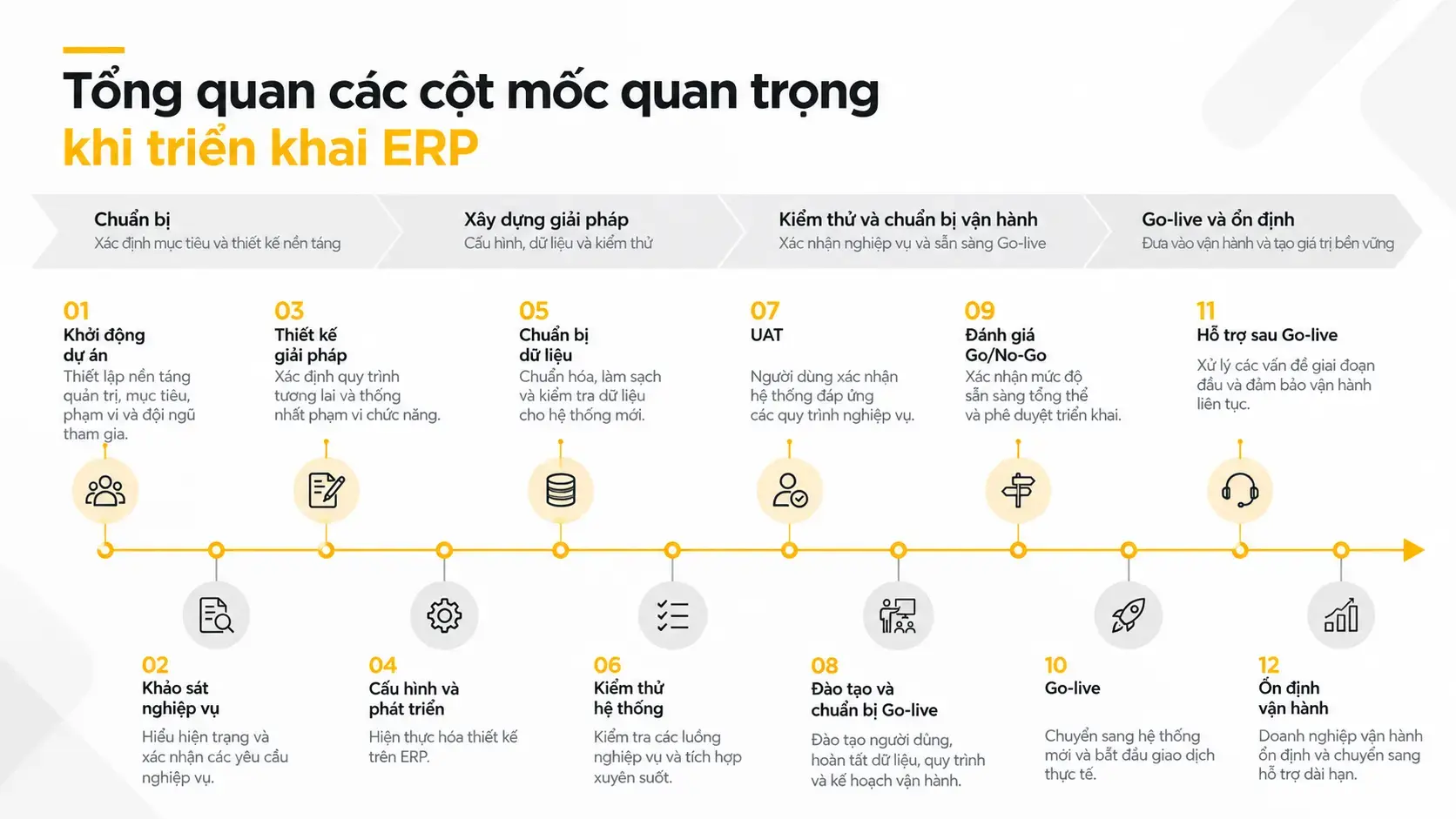

Tổng quan các cột mốc quan trọng khi triển khai ERP
Tên gọi và cách chia giai đoạn có thể khác nhau tùy phương pháp triển khai, phạm vi và đặc điểm doanh nghiệp. Xét về kiểm soát dự án, một dự án ERP thường cần quản lý các cột mốc chính sau:
| Cột mốc | Mục tiêu | Kết quả cần đạt | Bên xác nhận chính |
| Khởi động dự án | Thiết lập nền tảng quản trị | Mục tiêu, phạm vi, vai trò và cơ chế ra quyết định rõ ràng | Nhà tài trợ/Ban chỉ đạo |
| Khảo sát nghiệp vụ | Hiểu hiện trạng và nhu cầu thực tế | Quy trình và yêu cầu nghiệp vụ được xác nhận | Người phụ trách quy trình |
| Thiết kế giải pháp | Xác định cách ERP hỗ trợ quy trình tương lai | Thiết kế và phạm vi được thống nhất | Doanh nghiệp và đơn vị triển khai |
| Cấu hình và phát triển | Hiện thực hóa thiết kế trên ERP | Giải pháp sẵn sàng cho kiểm thử | Đội dự án |
| Chuẩn bị dữ liệu | Chuẩn hóa dữ liệu cho hệ thống mới | Dữ liệu được làm sạch, ánh xạ và kiểm tra | Chủ sở hữu dữ liệu |
| Kiểm thử hệ thống | Kiểm tra hoạt động xuyên suốt | Các luồng chính và tích hợp hoạt động đúng | Đội dự án |
| UAT | Xác nhận khả năng đáp ứng nghiệp vụ | Các quy trình trọng yếu được người dùng chấp nhận | Bộ phận nghiệp vụ |
| Chuẩn bị Go-live | Chuẩn bị tổ chức cho hệ thống mới | Con người, quy trình, dữ liệu và hệ thống sẵn sàng | Ban dự án |
| Go/No-Go | Đánh giá mức độ sẵn sàng cuối cùng | Rủi ro còn lại nằm trong mức chấp nhận được | Ban chỉ đạo |
| Go-live | Chuyển sang hệ thống mới | Giao dịch thực tế bắt đầu trên ERP | Doanh nghiệp và đội triển khai |
| Hỗ trợ sau Go-live | Kiểm soát vấn đề giai đoạn đầu | Các vấn đề ảnh hưởng vận hành được xử lý | Đội hỗ trợ |
| Ổn định vận hành | Chuyển từ dự án sang vận hành thường xuyên | Doanh nghiệp vận hành ổn định trên ERP | Ban quản lý |
Khởi động dự án và thiết lập cơ chế quản trị
Khởi động dự án là lúc doanh nghiệp và đơn vị triển khai đặt nền tảng quản trị cho cả dự án. Việc này gồm nhiều thứ hơn một cuộc họp kickoff và công bố timeline: mục tiêu kinh doanh, phạm vi ban đầu, đội ngũ tham gia, trách nhiệm của từng bên, cách trao đổi, cách xử lý vấn đề và thẩm quyền ra quyết định.
Trong thực tế triển khai, dự án có thể chậm vì quyền quyết định chưa rõ, chứ không nhất thiết vì kỹ thuật. Khi Sales, Finance và Operations có yêu cầu khác nhau cho cùng một quy trình, đội triển khai không nên tự quyết mô hình vận hành nào hợp với doanh nghiệp. Ngay từ đầu, dự án cần xác định ai là người sở hữu quy trình và cấp nào có thẩm quyền xử lý các vấn đề liên phòng ban.
Mục tiêu kinh doanh cũng cần được làm rõ ở giai đoạn này. Doanh nghiệp thay ERP vì hệ thống cũ không theo kịp tốc độ tăng trưởng sẽ có ưu tiên khác với doanh nghiệp triển khai ERP để chuẩn hóa quy trình giữa nhiều công ty hoặc để kiểm soát tài chính tốt hơn. Khi dự án phát sinh thêm yêu cầu, các mục tiêu này là cơ sở để đánh giá và xếp ưu tiên phạm vi.
Điều kiện hoàn thành cột mốc: Mục tiêu, phạm vi ban đầu, cơ cấu đội dự án, trách nhiệm, cơ chế trao đổi, thẩm quyền ra quyết định và phương thức xử lý vấn đề đã được các bên thống nhất.

Khảo sát nghiệp vụ và xác nhận yêu cầu
Khảo sát nghiệp vụ không nên dừng ở việc hỏi từng phòng ban cần tính năng gì. Một yêu cầu hệ thống chỉ có ý nghĩa khi đội triển khai hiểu quy trình, lý do và mục tiêu kinh doanh đằng sau nó.
Ví dụ, yêu cầu thêm một bước phê duyệt đơn bán hàng có thể xuất phát từ nhu cầu kiểm soát hạn mức tín dụng, biên lợi nhuận, chính sách giá hoặc phân quyền giữa các cấp quản lý. Nếu chỉ ghi lại “thêm bước phê duyệt”, hệ thống có thể được cấu hình đúng chức năng mà vẫn không giải quyết đúng điều doanh nghiệp cần kiểm soát.
Do đó, khảo sát cần bao quát quy trình hiện tại, các điểm kiểm soát, dữ liệu đầu vào và đầu ra, ngoại lệ, trách nhiệm giữa các bộ phận, yêu cầu báo cáo, yêu cầu pháp lý và các hệ thống cần tích hợp. Đội tư vấn cũng phải tách được yêu cầu xuất phát từ nhu cầu vận hành thực tế với yêu cầu chỉ là cách làm cũ được mang sang. Nếu không, ERP mới dễ bị thiết kế thành bản sao của toàn bộ quy trình cũ trên một nền tảng công nghệ khác.
Điều kiện hoàn thành cột mốc: Các quy trình trọng yếu, vấn đề hiện tại, yêu cầu nghiệp vụ, dữ liệu, báo cáo, tích hợp và các yêu cầu bắt buộc đã được xác định đủ rõ để thiết kế giải pháp.
Thiết kế giải pháp và thống nhất phạm vi
Thiết kế giải pháp là một trong những cột mốc ảnh hưởng nhiều nhất đến chi phí, tiến độ và độ phức tạp của dự án. Sau khảo sát, đội dự án chuyển từ câu hỏi doanh nghiệp đang vận hành thế nào sang câu hỏi doanh nghiệp sẽ vận hành thế nào trên ERP mới.
Với Odoo, mỗi yêu cầu cần được xét xem chức năng tiêu chuẩn đã đáp ứng chưa, có giải quyết được bằng cấu hình không, hay thật sự cần tùy chỉnh hoặc tích hợp với hệ thống bên ngoài. Phân biệt rõ là cần thiết, vì càng tùy chỉnh nhiều thì doanh nghiệp càng phải tính thêm chi phí phát triển, kiểm thử, bảo trì và ảnh hưởng khi nâng cấp hệ thống.
Phạm vi cũng dễ phình ra ở giai đoạn này. Finance có thể cần thêm báo cáo, Sales đề xuất thêm quy tắc báo giá, Operations thấy một số thao tác có thể tự động hóa, còn ban quản lý muốn thêm dashboard. Từng yêu cầu có thể hợp lý, nhưng cộng lại thì phạm vi ban đầu có thể tăng đáng kể trong khi nguồn lực và hạn Go-live vẫn giữ nguyên.
Odoo kết nối được nhiều ứng dụng trong cùng một hệ sinh thái, nên việc mở rộng phạm vi khá hấp dẫn. Nhưng làm được về mặt kỹ thuật không có nghĩa một chức năng phải có ngay trong lần Go-live đầu tiên. Thứ tự ưu tiên nên dựa vào mức độ cần thiết của chức năng đó cho việc doanh nghiệp vận hành liên tục, chính xác và đúng quy định.
Điều kiện hoàn thành cột mốc: Quy trình tương lai, phạm vi chức năng, phần sử dụng tiêu chuẩn, cấu hình, tùy chỉnh, tích hợp, báo cáo, dữ liệu cần chuyển đổi và các yêu cầu được chuyển sang giai đoạn sau đã được thống nhất.
Cấu hình và phát triển hệ thống
Khi thiết kế đã được xác nhận, giải pháp bắt đầu được dựng trên ERP. Với Odoo, đội dự án vẫn cần phân biệt chức năng tiêu chuẩn, cấu hình và phát triển tùy chỉnh, không mặc định rằng mọi khác biệt so với quy trình hiện tại đều phải giải quyết bằng lập trình.
Tài liệu phương pháp triển khai của Odoo mô tả giai đoạn triển khai theo các vòng: phân tích, cấu hình hoặc phát triển, xác nhận, và đào tạo người dùng chủ chốt. Cách làm theo vòng lặp này có lợi ích thực tế: bộ phận nghiệp vụ được xem và xác nhận giải pháp ngay trong lúc xây dựng, chứ không phải đợi đến UAT mới thấy kết quả hoàn chỉnh.
Với các quy trình quan trọng, rà soát định kỳ cùng người phụ trách nghiệp vụ giúp phát hiện sớm những giả định chưa đúng. Sửa một chỗ ở lúc mới cấu hình thường dễ kiểm soát hơn nhiều so với khi dữ liệu, tích hợp, báo cáo và các quy trình khác đã được xây dựa trên thiết kế đó.
Điều kiện hoàn thành cột mốc: Các chức năng trong phạm vi đã được cấu hình hoặc phát triển ở mức đủ hoàn chỉnh để chuyển sang kiểm thử hệ thống và xác nhận nghiệp vụ.
Chuẩn bị và chuyển đổi dữ liệu
Dữ liệu thường là một trong những phần bị đánh giá thấp trong kế hoạch ERP. Chuyển dữ liệu về mặt kỹ thuật có thể khá rõ ràng; làm cho dữ liệu đủ chính xác để doanh nghiệp vận hành là chuyện khác.
Khách hàng hoặc nhà cung cấp bị trùng, mã sản phẩm không nhất quán, sai đơn vị tính, thiếu thông tin danh mục, tồn kho không chính xác, số dư kế toán chưa đối soát: những vấn đề này không tự biến mất khi đưa sang ERP mới. Dữ liệu đầu vào có vấn đề thì hệ thống mới có thể chạy đúng về kỹ thuật mà kết quả vẫn không đáng tin.
Vì thế, chuyển đổi dữ liệu cần được quản lý như một phần của nghiệp vụ, không chỉ là việc kỹ thuật. Doanh nghiệp cần xác định dữ liệu nào phải chuyển, dữ liệu lịch sử nào thật sự cần, ánh xạ sang cấu trúc mới thế nào, và ai xác nhận từng nhóm dữ liệu.
Với dữ liệu ảnh hưởng trực tiếp đến hoạt động như danh mục sản phẩm, khách hàng, nhà cung cấp, tồn kho và số dư đầu kỳ, người xác nhận nên là người hiểu ý nghĩa và tác động nghiệp vụ của dữ liệu đó. Chạy thử chuyển đổi trước Go-live giúp doanh nghiệp biết việc chuyển đổi mất bao lâu, phát hiện sai lệch và xây dựng cách đối soát trước lần chuyển đổi cuối cùng.
Điều kiện hoàn thành cột mốc: Dữ liệu cần thiết đã được làm sạch, ánh xạ, chuyển đổi thử và đối soát ở mức phù hợp với yêu cầu vận hành.
Tích hợp và kiểm thử hệ thống
Từng chức năng chạy được riêng lẻ không chứng minh cả quy trình ERP vận hành đúng. Trong một hệ thống tích hợp, giao dịch tạo ở bộ phận này có thể ảnh hưởng đến tồn kho, kế toán, mua hàng, sản xuất hoặc báo cáo ở bộ phận khác.
Vì vậy, kiểm thử nên ưu tiên các tình huống nghiệp vụ xuyên suốt hơn là kiểm tra từng màn hình hay từng chức năng độc lập. Lấy quy trình bán hàng làm ví dụ: tạo được đơn bán hàng mới chỉ là một phần, doanh nghiệp còn phải kiểm tra đơn hàng đó ảnh hưởng thế nào đến giao hàng, tồn kho, hóa đơn, thanh toán và ghi nhận kế toán.
Tích hợp cũng vậy. Khi Odoo kết nối với ngân hàng, hệ thống E-Commerce, nền tảng thanh toán, hệ thống kho hoặc các giải pháp bên ngoài khác, API kết nối thành công chưa đủ để nói cả quy trình đã sẵn sàng. Dữ liệu cần được kiểm tra từ điểm phát sinh đến điểm cuối, kể cả các tình huống lỗi và ngoại lệ.
Điều kiện hoàn thành cột mốc: Các luồng nghiệp vụ và tích hợp quan trọng đã được kiểm thử; những lỗi có khả năng cản trở UAT đã được xử lý hoặc có phương án kiểm soát rõ ràng.
UAT và xác nhận khả năng đáp ứng nghiệp vụ
UAT là lúc người dùng nghiệp vụ xác nhận giải pháp hỗ trợ được các quy trình họ thực sự phải vận hành, nên chất lượng UAT phụ thuộc nhiều vào cách xây dựng kịch bản kiểm thử.
Nếu UAT chỉ gồm việc mở màn hình, tạo bản ghi và kiểm tra từng chức năng riêng lẻ thì khó phản ánh đủ khả năng vận hành thực tế. Kịch bản nên đi hết một chuỗi giao dịch, chẳng hạn từ báo giá đến đơn bán hàng, giao hàng, xuất hóa đơn và thanh toán; hoặc từ nhu cầu mua hàng đến đơn mua, nhận hàng, hóa đơn nhà cung cấp và thanh toán.
Các tình huống ngoại lệ cũng cần được đưa vào ở mức phù hợp. Trả hàng, giao thiếu, hủy đơn, điều chỉnh số lượng, thay đổi giá hay các giao dịch cần phê duyệt thường làm lộ điểm yếu của thiết kế quy trình rõ hơn luồng giao dịch tiêu chuẩn.
Kết quả UAT cũng không nên đo bằng số kịch bản đã chạy. Lỗi cần được phân loại theo mức ảnh hưởng đến vận hành, có người chịu trách nhiệm xử lý và được kiểm thử lại khi cần. Một lỗi hiển thị nhỏ không thể xếp ngang với lỗi khiến doanh nghiệp không giao được hàng hoặc không ghi nhận được hóa đơn.
Điều kiện hoàn thành cột mốc: Người dùng chủ chốt đã xác nhận các quy trình trọng yếu, các lỗi nghiêm trọng đã được xử lý và những vấn đề còn lại nằm trong mức rủi ro mà doanh nghiệp chấp nhận trước Go-live.
>>> Xem thêm: UAT là gì? Tầm quan trọng của của UAT trong dự án ERP
Đào tạo và chuẩn bị Go-live
Đào tạo ERP không nên được thiết kế thành một buổi giới thiệu toàn bộ chức năng hệ thống. Người dùng cần hiểu các quy trình gắn trực tiếp với vai trò của mình, dữ liệu phải nhập, trách nhiệm ở từng bước và cách xử lý các tình huống hay gặp.
Đào tạo theo vai trò thường hợp hơn đào tạo theo danh sách chức năng. Nhân viên bán hàng cần nắm quy trình từ cơ hội đến đơn hàng và các quy tắc về giá hoặc phê duyệt. Nhân viên kho cần thành thạo các giao dịch nhận, chuyển và giao hàng. Finance cần hiểu giao dịch từ các bộ phận khác được phản ánh vào kế toán ra sao và cách kiểm tra chúng.
Mức độ sẵn sàng trước Go-live cũng không chỉ nằm ở người dùng. Doanh nghiệp cần đánh giá cùng lúc con người, quy trình, dữ liệu và hệ thống. Hệ thống đã kiểm thử tốt nhưng dữ liệu đầu kỳ chưa sẵn sàng vẫn có thể làm Go-live thất bại về mặt vận hành. Tương tự, dữ liệu và hệ thống có thể chính xác, nhưng nếu người dùng chưa hiểu quy trình mới thì rủi ro vẫn đáng kể.
Điều kiện hoàn thành cột mốc: Người dùng cần thiết đã được đào tạo, tài liệu và quy trình vận hành đã sẵn sàng, dữ liệu cuối cùng được chuẩn bị và cơ chế hỗ trợ sau Go-live đã được xác định.
Đánh giá Go/No-Go
Go/No-Go là điểm kiểm soát cuối cùng trước khi hệ thống vận hành chính thức. Đây nên là quyết định kinh doanh của doanh nghiệp, không phải quyết định riêng của đội CNTT hay đơn vị triển khai.
Lúc này, ban chỉ đạo cần có cái nhìn tổng hợp về mức độ sẵn sàng của các quy trình trọng yếu, dữ liệu, tích hợp, người dùng, các lỗi còn tồn tại, kế hoạch chuyển đổi và nguồn lực hỗ trợ. Với những vấn đề chưa đóng được hoàn toàn, cần đánh giá mức ảnh hưởng, phương án xử lý và người chịu trách nhiệm.
Dự án không nhất thiết phải hết sạch lỗi mới Go-live được. Trong thực tế, điều quan trọng hơn là không còn vấn đề nào có thể chặn các hoạt động kinh doanh trọng yếu hoặc gây rủi ro vượt mức doanh nghiệp chấp nhận.
Kế hoạch Go-live cũng cần có trình tự chuyển đổi dữ liệu cuối cùng, thời điểm ngừng giao dịch trên hệ thống cũ, bước kiểm tra số dư và dữ liệu sau chuyển đổi, trách nhiệm của từng đội, và phương án xử lý nếu một bước quan trọng không xong như dự kiến.
Điều kiện hoàn thành cột mốc: Ban chỉ đạo đã đánh giá đầy đủ mức độ sẵn sàng và xác nhận rằng doanh nghiệp có thể chuyển sang hệ thống mới với mức rủi ro chấp nhận được.
Go-live và chuyển sang vận hành thực tế
Go-live là lúc hệ thống chuyển từ môi trường dự án sang môi trường vận hành thực tế: dữ liệu cuối cùng được chuyển đổi, số dư đầu kỳ được thiết lập và người dùng bắt đầu làm giao dịch thật trên ERP.
Đây là một trong những cột mốc quan trọng nhất, nhưng không nên là tiêu chí duy nhất để đánh giá dự án thành công. Hệ thống chạy trên môi trường chính thức mới chỉ chứng minh doanh nghiệp đã chuyển đổi xong. Những tuần sau đó mới cho thấy rõ hơn hệ thống có ổn định với khối lượng giao dịch thực tế không, dữ liệu có giữ được độ chính xác không, và người dùng có thích nghi được với quy trình mới không.
Cơ chế hỗ trợ và xử lý vấn đề cần được kích hoạt ngay từ đầu giai đoạn này. Vấn đề ảnh hưởng đến bán hàng, mua hàng, giao nhận, sản xuất, thanh toán hoặc kế toán cần được phân loại và xử lý theo mức ảnh hưởng đến hoạt động kinh doanh.
Điều kiện hoàn thành cột mốc: Việc chuyển đổi sang môi trường chính thức hoàn tất, các kiểm tra sau chuyển đổi đạt yêu cầu và doanh nghiệp bắt đầu thực hiện giao dịch thực tế trên ERP.
Hỗ trợ sau Go-live
Những ngày và tuần đầu sau Go-live thường cần hỗ trợ nhiều hơn lúc vận hành bình thường. Nguyên nhân có thể nằm ở cấu hình, dữ liệu, tích hợp, quyền truy cập, thao tác của người dùng, hoặc ở những tình huống nghiệp vụ chỉ xuất hiện khi hệ thống xử lý giao dịch thật.
Cách xếp ưu tiên vấn đề lúc này rất quan trọng. Lỗi khiến doanh nghiệp không giao được hàng, không xuất được hóa đơn hay không ghi nhận được giao dịch phải được xử lý khác với yêu cầu đổi bố cục báo cáo. Phân loại theo tác động kinh doanh giúp đội dự án dồn nguồn lực vào những vấn đề ảnh hưởng trực tiếp đến khả năng vận hành.
Với vấn đề lặp lại, cần tìm nguyên nhân chứ không chỉ đóng từng ticket. Nếu nhiều người dùng cứ mắc cùng một lỗi, nguyên nhân có thể nằm ở thiết kế quy trình, giao diện, phân quyền hoặc chất lượng đào tạo, không nhất thiết do từng cá nhân.
Điều kiện hoàn thành cột mốc: Các vấn đề nghiêm trọng đã được kiểm soát, khối lượng hỗ trợ giảm về mức có thể quản lý và các quy trình trọng yếu hoạt động ổn định.
>>> Xem thêm: Hiện thực hóa giá trị của ERP: Bài toán cho doanh nghiệp sau Go-live
Ổn định vận hành và kết thúc dự án
Go-live là khi hệ thống bắt đầu được dùng; ổn định vận hành là khi doanh nghiệp thực sự làm việc được trên hệ thống đó. Hai trạng thái này khác nhau và không nên đánh đồng.
Dự án có thể đã Go-live mà chưa ổn định nếu Finance chưa đối soát được số liệu, tồn kho thường xuyên lệch, người dùng vẫn phải giữ nhiều file Excel bên ngoài, hoặc đội triển khai phải can thiệp hằng ngày để xử lý các giao dịch cơ bản.
Về vận hành, trạng thái ổn định thường thể hiện qua mấy điều: giao dịch cốt lõi diễn ra bình thường, dữ liệu đạt độ chính xác cần thiết, Finance đối soát được và làm được các việc cuối kỳ, người dùng xử lý được công việc hằng ngày, các tích hợp quan trọng chạy đáng tin cậy, và các vấn đề nghiêm trọng đã được kiểm soát.
Khi đạt được những điều kiện này, dự án có thể chuyển từ cơ chế triển khai sang cơ chế hỗ trợ dài hạn. Các yêu cầu cải tiến chưa cần cho lần Go-live đầu tiên cũng có thể được xem lại và đưa vào lộ trình tiếp theo.
Điều kiện hoàn thành cột mốc: Doanh nghiệp có thể vận hành các quy trình trọng yếu một cách ổn định mà không còn phụ thuộc liên tục vào đội dự án, đồng thời trách nhiệm hỗ trợ đã được chuyển giao rõ ràng.

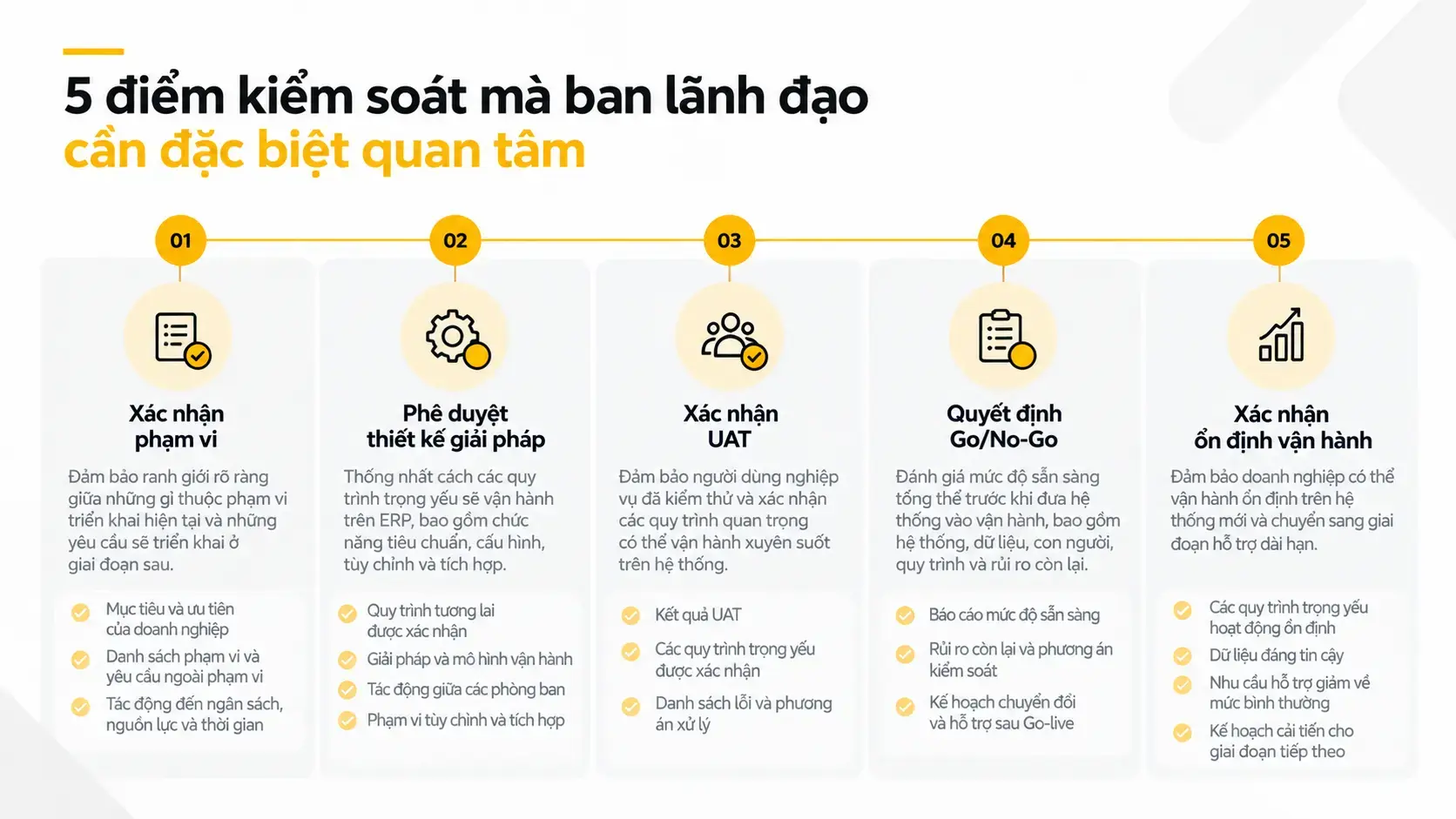

5 điểm kiểm soát mà ban lãnh đạo cần đặc biệt quan tâm

Trong cả vòng đời dự án, không phải quyết định nào cũng cần đưa lên CEO hay ban chỉ đạo. Nhưng có năm điểm kiểm soát ảnh hưởng trực tiếp đến phạm vi, rủi ro và khả năng vận hành của doanh nghiệp.
Điểm đầu tiên là xác nhận phạm vi. Doanh nghiệp cần vạch rõ yêu cầu nào phải xong trong lần triển khai này và yêu cầu nào có thể để sang giai đoạn sau. Ranh giới không rõ thì phạm vi dễ phình ra, trong khi ngân sách, nguồn lực và deadline vẫn như cũ.
Phê duyệt thiết kế giải pháp xác nhận các quy trình tương lai sẽ chạy trên ERP thế nào. Đây là lúc cần giải quyết những khác biệt lớn giữa các phòng ban trước khi chúng biến thành cấu hình, tùy chỉnh hoặc mã nguồn.
Xác nhận UAT là bằng chứng từ phía nghiệp vụ rằng các quy trình trọng yếu chạy được xuyên suốt. Điều cần nhìn ở đây là các quy trình cần cho hoạt động thực tế có vận hành được hay không, chứ không phải số kịch bản đã chạy.
Go/No-Go là quyết định về mức độ sẵn sàng tổng thể. Ban chỉ đạo cần xem xét cùng lúc hệ thống, dữ liệu, con người, quy trình và những rủi ro còn tồn tại trước khi đồng ý chuyển đổi.
Cuối cùng, xác nhận ổn định vận hành giúp doanh nghiệp phân biệt giữa hệ thống đã được đưa vào sử dụng và hệ thống đã thành một phần ổn định của công việc hằng ngày. Đây cũng là căn cứ hợp lý hơn để kết thúc dự án và chuyển sang hỗ trợ dài hạn.
Dự án Odoo có thể có nhiều cột mốc Go-live
Odoo gồm nhiều ứng dụng nghiệp vụ kết nối được với nhau, nên doanh nghiệp có thể cân nhắc triển khai theo từng giai đoạn thay vì đưa toàn bộ phạm vi vào vận hành một lần.
Chẳng hạn, giai đoạn đầu có thể dành cho các quy trình cốt lõi như Kế toán, Bán hàng, Mua hàng và Kho. Giai đoạn tiếp theo mở rộng sang Sản xuất, Chất lượng và Bảo trì, sau đó mới đến CRM, Website, E-Commerce, POS hoặc Marketing.
Cấu trúc trên chỉ để minh họa. Thứ tự triển khai thực tế phải dựa vào mức độ phụ thuộc giữa các quy trình, ưu tiên kinh doanh, khả năng chuẩn bị dữ liệu, nguồn lực của doanh nghiệp và rủi ro chuyển đổi. Có trường hợp, tách các quy trình phụ thuộc chặt vào nhau thành nhiều lần Go-live còn làm dự án phức tạp hơn.
Vì vậy, việc chọn giữa triển khai đồng loạt và triển khai theo giai đoạn không nên dựa trên một nguyên tắc cố định. Mục tiêu là tìm được một phạm vi đủ hoàn chỉnh để sau mỗi lần Go-live doanh nghiệp vận hành an toàn và có thêm giá trị, mà không phải dựng quá nhiều quy trình tạm giữa hệ thống cũ và hệ thống mới.
Khi triển khai theo giai đoạn, mỗi phạm vi vẫn phải qua đủ các bước kiểm soát cần thiết: thiết kế, cấu hình, dữ liệu, kiểm thử, UAT, Go-live và ổn định vận hành. Giai đoạn trước thành công không có nghĩa giai đoạn sau được bỏ qua các bước này.
Checklist cột mốc ERP dành cho ban quản lý
Ban chỉ đạo không cần theo dõi từng cấu hình hay từng ticket của dự án. Việc của ban quản lý là bảo đảm rằng ở các điểm quyết định quan trọng, dự án có đủ bằng chứng để đi tiếp.
| Điểm cần xác nhận | Nội dung quản lý cần đánh giá | Bằng chứng cần có | Bên xác nhận |
| Hoàn thành khảo sát | Mức độ đầy đủ của các quy trình và yêu cầu trọng yếu | Tài liệu quy trình và yêu cầu đã xác nhận | Người phụ trách quy trình |
| Xác nhận phạm vi | Ranh giới của lần triển khai hiện tại | Phạm vi và danh sách yêu cầu chuyển sang giai đoạn sau | Ban dự án |
| Phê duyệt thiết kế | Mức độ thống nhất về quy trình tương lai | Thiết kế giải pháp/quy trình được xác nhận | Người phụ trách nghiệp vụ |
| Xác nhận dữ liệu | Độ chính xác và khả năng chuyển đổi | Kết quả chuyển đổi thử và đối soát | Chủ sở hữu dữ liệu |
| Xác nhận UAT | Khả năng vận hành của các quy trình trọng yếu | Kết quả UAT và danh sách lỗi | Người dùng chủ chốt |
| Xác nhận đào tạo | Mức độ sẵn sàng của người dùng | Kế hoạch và kết quả đào tạo | Quản lý bộ phận |
| Go/No-Go | Mức độ sẵn sàng tổng thể | Báo cáo readiness và các rủi ro còn lại | Ban chỉ đạo |
| Go-live | Kết quả chuyển sang hệ thống chính thức | Kết quả chuyển đổi và kiểm tra sau chuyển đổi | Đội dự án |
| Ổn định vận hành | Khả năng vận hành bình thường trên ERP | Dữ liệu vận hành, lỗi và nhu cầu hỗ trợ | Ban quản lý |
Checklist này không thay thế kế hoạch triển khai chi tiết. Nó giúp ban quản lý tập trung vào kết quả và bằng chứng, thay vì chỉ nhìn tỷ lệ hoàn thành công việc trên báo cáo tiến độ.
Kết luận
Go-live thường là ngày được chú ý nhiều nhất trong dự án ERP, vì đó là lúc doanh nghiệp chính thức chuyển sang hệ thống mới. Nhưng về quản trị và vận hành, đưa hệ thống lên môi trường chính thức mới chỉ là một phần của kết quả triển khai.
ERP chỉ bắt đầu tạo ra giá trị khi các bộ phận dùng được hệ thống ổn định trong công việc thực tế: Sales xử lý đơn hàng theo quy trình thống nhất, Operations kiểm soát được luồng hàng hóa, Finance tin được dữ liệu để đối soát và báo cáo, còn ban quản lý có thông tin đủ nhất quán để ra quyết định.
Thành công của dự án ERP vì thế không nên chỉ đo bằng việc Go-live có đúng ngày hay không. Tiêu chí có ý nghĩa hơn là doanh nghiệp có vận hành chính xác, ổn định và bền vững trên hệ thống mới sau Go-live hay không. Đó cũng là lý do xác định rõ điều kiện hoàn thành cho từng cột mốc có giá trị hơn một timeline chi tiết. Khi mỗi giai đoạn có kết quả cần đạt, người chịu trách nhiệm và căn cứ xác nhận rõ ràng, ban lãnh đạo kiểm soát tốt hơn cả tiến độ lẫn mức độ sẵn sàng thực tế của dự án.
Với các dự án Odoo, A1 Consulting tiếp cận việc triển khai từ cả góc độ hệ thống lẫn vận hành doanh nghiệp, nhằm làm rõ phạm vi, trách nhiệm và các điểm kiểm soát quan trọng từ giai đoạn chuẩn bị cho đến khi hệ thống vận hành ổn định.
